凤凰世纪广场1#酒店大楼基础混凝土浇筑施工顺利完成

2020-09-15 13:56:11

9月15日一大早,凤凰世纪广场项目传来捷报:1#酒店大楼筏板基础混凝土浇筑施工顺利完成,这也是本项目进行的第四次主体混凝土浇筑,但本次是难度最大、体量最大、持续时间最长、投入劳动力和机械最多的一次。

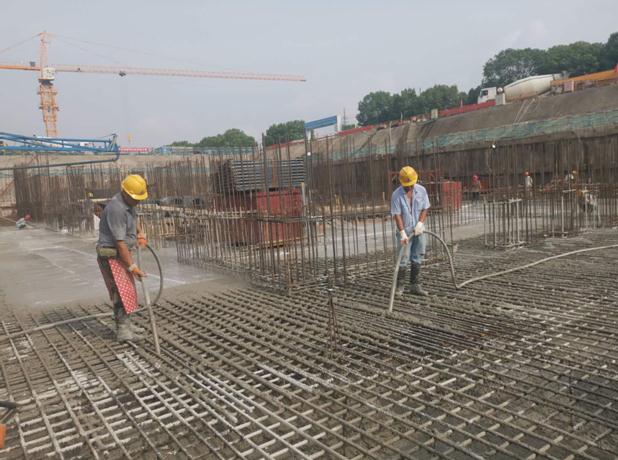

凤凰世纪广场项目工程1#酒店大楼为平板式桩筏基础,筏板底相对标高为-15.600、-14.400、-13.900、 -13.600、-13.100、-12.100、-11.800、-11.000m,筏板顶面相对标高为-10.000m,主楼区东西长45.65m,南北长37.55m,筏板最厚5600mm、最薄1000mm,平均厚度2130mm,强度等级为C35(P8),属于大体积混凝土浇筑,采用商品预拌混凝土泵送施工。本次混凝土浇筑,北边主干道布置一台56m汽车泵、基坑内东侧布置一台62m汽车泵、西边菜市场位置布置一台地泵,浇筑方量总计约5900m3,本次浇筑混凝土用时约39小时(计划40小时),平均每小时150方。

由于1#楼筏板基础是本项目第一次大体积混凝土浇筑且施工复杂,集团公司领导高度重视,对负责本次浇筑工作的凤凰世纪广场项目部既严格要求又大力支持。

浇筑前,凤凰世纪广场项目负责人王瑞主持召开了《1#楼筏板基础大体积混凝土浇筑部署会》,公司技术、生产、安全层面主要负责人,项目部所有管理人员、作业班组以及混凝土厂站长、技术、生产、协调等负责人均到场参加。会上,大家商定了大体积砼浇筑策划书及相关预案,进行了周密的安全技术交底,对施工前的现场准备、材料物资设备的投入、人员组织、交通协调等方面作了详细安排与沟通交流,确保各项质量安全措施落实到位。

为确保本次施工任务优质、安全、如期完成,集团公司生产副总张文为、技术总工张建凯亲临一线进行指导,江苏安厦工程项目管理有限公司监理负责人全程值守施工现场。

施工过程中,在项目经理王瑞的带领下,项目部全体成员团结一心、有效组织,确保浇筑过程安全、质量受控;施工人员克服阴雨天气的不利影响,实行两班倒,39小时不间断施工艰苦奋战,于9月15日比计划提前一小时圆满完成1#楼筏板基础混凝土浇筑任务,顺利实现了节点目标。

本次浇筑施工无论平整度,表面收刹,振捣质量,混凝土的浇筑分层、冷缝控制,浇筑顺序,养护措施等,项目部都严格按大体积混凝土浇筑方案(方案主要编制人张大伟)实施,实施情况良好。现场标高、试块制作等质量控制施工管理人员成善杨、陆佳林、王超、吴康等都很好地做到了尽职尽责;承飞、张兴军等在安全管理及后勤保障(包含安全不间断用电、夜间值班人员的夜宵等)、车辆运输安全及场地清扫等方面提供了有力保障,所有这些充分体现了常嘉建设“严谨、安全、卓越、高效”的管理理念与“品质、创新、和谐、满意”的发展理念。

   此次筏板基础混凝土的顺利浇筑是直营三部管理团队及劳务合作伙伴共同努力的结果,为项目后续大体积混凝土浇筑积累了施工经验,提升了项目部管理团队的战斗力与凝聚力,也为后面主体施工创造了先决条件。凤凰世纪广场项目管理团队有信心、有决心,在确保安全的前提下保质保量完成后续施工任务,为提升常嘉建设品牌美誉度添砖加瓦。
