青奥村小区居配工程暨青奥会保电工程纪实

2014-09-01 09:44:44

随着8月27日的到来,2014南京青奥会即将结束,这也意味着华科电建作为参建单位所参与的青奥会保电工程圆满划上句号。今年五月,华科电建作为中标单位所负责的青奥村小区居配工程-内部配电-小区配网安装工程经过施工团队的昼夜赶工,终于不辱使命在南京青奥会进入倒计时100天时顺利竣工。

本届青奥村位于南京市河西南部地区,占地面积约14.3万平方米,总建筑面积约46万平方米,共计2122套公寓房,是南京市专门为青奥会运动员、教练员新建的生活场地。赛事期间,来自204个国家和地区的3080名青少年运动员入驻于此,用电负荷将达到2万千伏安,相当于1万台居民家用空调同时使用。

青奥村电力供应采用四回路进线供电,分别来自220千伏双闸变电站及此前国网江苏省电力公司南京供电公司专门为青奥村配套建设的110千伏青奥变电站,供电可靠率可达100%。

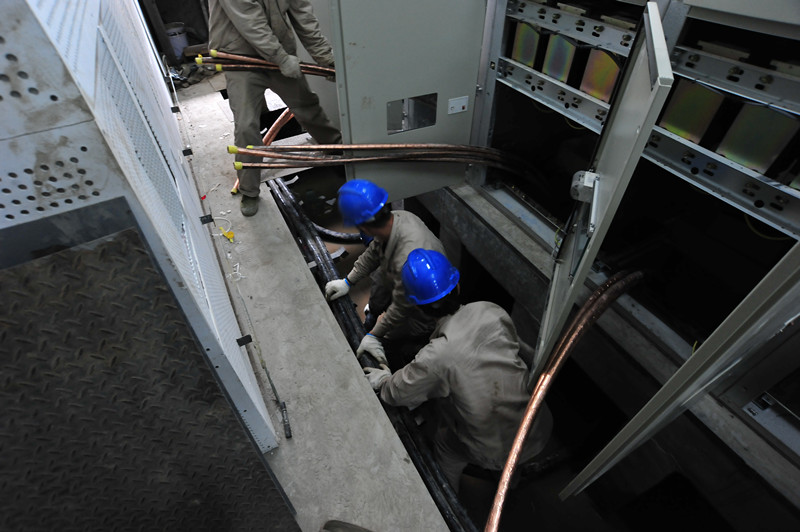

公司承建的青奥村内部配电工程采用了先进的“一流配电网”建设模式,新建了7个配电房共28台变压器、2座开关站、4台环网柜,新放高压电缆6.63公里、低压电缆17.306公里,确保青奥村用上“省心的电、放心的电、绿色的电”。

建设过程中,我们开展了设备全过程质量管理专项技术监督活动,对设计环节、施工环节、竣工验收环节、设备运行环节进行全过程的监督管理,从开始到结束把关每一道工序,制订细致的施工和验收计划,分别按照输电电缆和变电的管理标准开展电缆和开关站一、二次设备的试验和调试验收,确保工程质量。

此外,所有接入青奥村的10千伏配电线路还实现了配电自动化系统全覆盖。通过配电自动化系统,配调人员足不出户,就可以监控到青奥村4条配电线路上所有配网设备的实时运行情况。而一旦青奥村的配电线路和设备发生故障,配电自动化系统可迅速定位故障点,第一时间给出故障隔离方案,将故障隔离在小范围内。配调人员就会立即通知配电运检室抢修人员赶往现场,节省了客户报修和排查故障点的时间,抢修速度提高不少。据此,青奥村故障点查找时间将控制在10分钟以内。

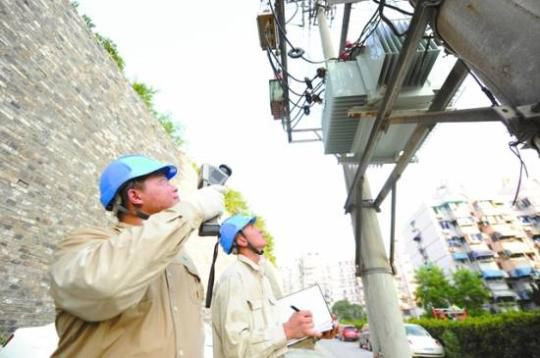

在青奥会举办过程中,华科电建胡勇项目部的四名技术人员同时负责青奥村内部配电保电工作。他们通过24小时不间断的巡视、检修、维护工作保证电力的正常供应,巡视时除了看设备外观、信号,还要听设备有无异响,有无焦枯气味。在现场,一名工人熟练的打开柜门,检查开关、接线位置,另一名工人在旁做逐项细致的记录。“我们俩以前没做过高低压设备巡视工作,一开始压力挺大。但是为了青奥会的电力正常供应,我们丝毫不敢掉以轻心,必须做到万无一失。”他们说。

青奥会胜利闭幕,此次青奥村内部配电工程及保电工程,既是挑战也是机遇,作为华科电建发展史上一个里程碑式的典型项目,为公司今后的电力建设施工工程提供了宝贵的经验。作为青奥会的参建单位,能够为2014南京青奥会的顺利召开保驾护航,奉献绵薄之力,令我们深感自豪!
