电建项目安全文明、绿色环保实施细则

发布时间2015-05-19 14:21:15 点击量:

常嘉建设集团有限公司——安监部

为争夺省电力公司基建项目管理(质量、安全、项目管理)流动红旗、争创省工程建设标准化示范工地(省文明工地),施工现场安全文明、绿色环保是实现创优目标的前提和保障。因此,常嘉建设集团公司高度重视,配合各有创优目标的项目部做好前期策划工作,要求项目部进场开始,无论做什么必须做到:工作安排精细化、工艺实施标准化,总体布置定置化、安全设施工具化、文明施工常态化、环境保护规范化。

一、办公区:整体布设成U型,四周围栏(总高度1.8米),大门朝向视现场实际确定,院内设置花台,围墙外侧绿化。

1、临时用房的搭设:统一采用白墙蓝顶或红顶A级防火彩钢板搭设。

2、业主、监理、项目经理、资料室、医务室、娱乐室各1间,项目部办公室2间,会议室3间,洗手间2间(男、女、洗手池),(参考电气预留3间)。

3、会议室要有会议桌、椅,投影仪,电子显示屏,茶柜,盆景、业主图牌、工程掠影、字块标语、10个安全帽等,(建议制作标志墙)。



4、其他办公室按实际需求配置办公用品(桌椅、档案柜、医药箱、乒乓球台、方桌等)。

5、围墙下部60公分和两个门柱(高度2.5米)砌筑清水墙,上部1.2米用栅栏;门柱顶部安装太阳能灯,外立面红色字块标语(对联)。

6、每栋房配置灭火器(1组)、垃圾箱(可回收、不可回收、电池回收等组合式1个)。放置位置的正面和两侧面画5公分黄色线条。

7、房子设置落水管,雨水统一地下管道排放到雨水收集池中(雨水收集池设置院外,规格0.6*1米左右、中间设置2道间隔)。

二、生活区:整体布设成一排或两排,四周围栏(总高度1.8米),大门朝向视现场实际确定,院内设置花台或农家小菜园,围墙外绿化。

1、临时用房的搭设:统一采用蓝色A级防火彩钢板搭设。

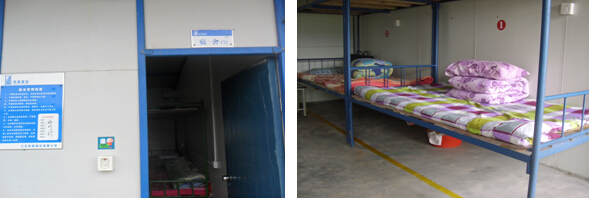

2、食堂2间(生菜间、熟菜间、灶房、4个洗菜池),餐厅2间(兼作农民工学校),洗手间2间(男、女、洗手池、洗衣房0.5间),淋浴房2间,探亲房2间,宿舍若干间(根据实际确定)。

3、每间宿舍4个床位,每个床位安装1个插座,1-4编号及姓名,每人配置衣柜(柜门上编号1-4号),有制度牌(含值日表),洁具,床位地面画5公分黄色线条(定置化),每间宿舍安装1个限流器(3-5A),每间宿舍有门牌且统一编号。

4、淋浴房安装太阳能热水器,照明灯采用12伏电源(购买220V/12V200VA变压器,制作可通风的白色木盒装该变压器)。

5、蒸饭箱、开水箱用栅栏封闭,每个设备分别配置开关箱且统一接地,电缆穿管敷设,有标识牌和警示牌。

6、晾晒区统一制作晾衣架(不锈钢管或镀锌钢管),在适当位置搭设防雨棚(作为潮晒区),有标识牌。

7、房子设置落水管,雨水统一地下管道排放到雨水收集池中(雨水收集池设置院外,规格0.6*1米左右、中间设置2道间隔,或集中排放到办公区的雨水收集池中)。

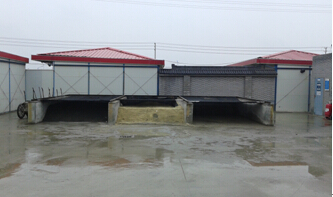

8、食堂后面单独设置1个油水分离池(规格0.6*1米左右、中间设置1道间隔)。

9、围墙下部60公分和两个门柱(高度2.5米)砌筑清水墙,上部1.2米用栅栏;门柱顶部安装太阳能灯,外立面红色字块标语(对联)。

10、每栋房配置灭火器(2组)、垃圾箱(可回收、不可回收、电池回收等组合式1个)。放置位置的正面和两侧面画5公分黄色线条。

三、停车场:

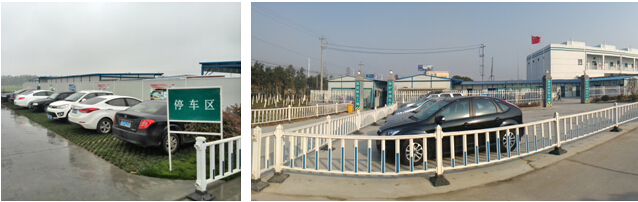

1、汽车停车场要单独设置,场地全部硬化(画黄线分隔车位)或用绿色8字砖铺设(红色砖分隔车位),周边设置防护栏杆、绿化,有标识牌。

2、在适当位置设置电瓶车存放处,场地硬化,有防雨棚(组装式)、防水充电插座,有标牌。

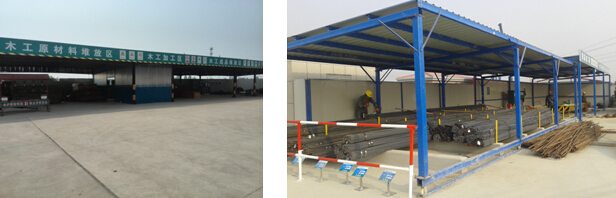

四、加工区:整个区域需封闭(采用彩钢板、高度1.8-2米),整个场地需硬化,车辆进出道路两侧画5公分黄色线条,钢筋加工区(钢筋及成品堆放区)、木工加工区(原料及成品堆放区)、搅拌区(含砂、石料堆放区、水泥库)、铁件加工区、仓库(含危险品库)、周转材料堆放区、废旧材料堆放区、总配电房、手推车停放区等。做到区区分明(画线),均有标识和间隔(固定或移动均可)。

1、钢木加工、搅拌、铁件加工的安全防护棚,采用轻钢结构组装式防护棚(棚盖为间距60公分双层,四周广告灯布标识、警示、宣传标语等)。

2、钢筋(原料)堆放区,制作有轨可移动式防雨棚,存放钢筋长条支墩(清水混凝土做倒角)高度30公分,每50公分做一道钢管(露出高度50公分、刷红/白油漆)间隔,钢筋堆放另一端做钢管支架悬挂材料标识牌。

3、仓库设置:小型材料库、工具设备库、应急救援物资库、备品备件库及危险品库等,每间库房有货架、有标识牌,物品摆放整齐,通风防盗。

4、场地雨水收集、排放(明沟或暗管)要与搅拌站的污水排放分开,雨水可排放到雨水收集池中,搅拌站的污水必须经三级沉淀(三级沉淀池)后排放。总之,场地雨后不得大量积水。

5、木工用的钢管,要有支架(黄色、距地面30公分)分规格摆放整齐、有标识牌;扣件入“扣件池”。

6、钢筋废料及时收集入“钢筋废料池”。

7、制作电焊机小笼车,配置开关箱和灭火器,电焊机二次侧安装二次保护器、电焊机外壳接PE线、开关箱外壳接重复接地。

8、门柱(2.5米高)顶部安装太阳能灯,外立面红色字块标语(对联)。

五、临时用电:总配电房规格3*3*3米,通风、防小动物;有应急照明、消防设施、绝缘手套、绝缘靴、绝缘垫、“有人工作禁止合闸”警示牌、管理制度、联系方式等。

1、从变压器到总配电柜的电缆和配电柜各回路到各分配电箱的电缆,均采用五芯电缆,分配电箱各回路到开关箱的电缆,开关箱到设备的电缆,芯数视设备而定;所有电缆敷设均采用穿管地下直埋敷设(设置“地下有电缆”标识桩,注意开关箱到设备的电缆预埋管要策划好位置);施工现场做道路前,要预埋过道管(也可作为排水管)。

2、配电柜中的总漏电开关,其漏电动作时间大于0.2、漏电动作电流为100毫安—150毫安;各回路的漏电开关,其漏电动作时间小于0.1、漏电动作电流为75毫安。

3、分配箱中各回路的漏电开关,其漏电动作时间小于0.1秒、漏电动作电流为50毫安—75毫安。

4、开关箱中的漏电开关,其漏电动作时间小于0.1秒、漏电动作电流为30毫安。

5、加工区分配箱位置到加工棚外侧用黄线画出“应急通道”。

所有的分配箱和开关箱中心距地面1.4-1.6米;所有箱(柜)都要做重复接地;所有用电设备的外壳接好负荷电缆中的PE线(不得做重复接地)。

6、所有临时用房、防护棚、脚手架和塔吊,均需做防雷接地。

7、所有分配箱需设置围栏、配置灭火器,施工现场的分配箱不仅需设置围栏,而且需做防护棚(双层)。

8、接地线(含PE线)采用黄/绿双色多股铜芯线(总配电柜和塔吊为16平方毫米、分配箱和脚手架为10平方毫米、开关箱和临时用房及防护棚为6平方毫米),接地线两端压接线端子,若采用镀锌扁钢作为接地线,两端钻孔螺栓连接;接地极采用镀锌角铁(电箱集中的部位采用镀锌角铁和镀锌扁钢组合式),地面裸露10公分(裸露部分刷黄/绿色、相间10公分、与接地线连接位置空2公分不刷油漆)。

六、施工现场:保持整洁(落实专人保洁),做到工完料清场地净。

1、基坑开挖,四周偏坡用挖机整型压实,用黑网覆盖钉牢,基坑周边搭设防护栏杆、在对角适当位置设置两处上下“安全通道”(黑色模板钉制踏步、画黄线);防护栏杆采用三通、四通、弯头(国网绿色)自带螺栓与钢管(红/白相间)连接,其高度为1.1-1.2米。

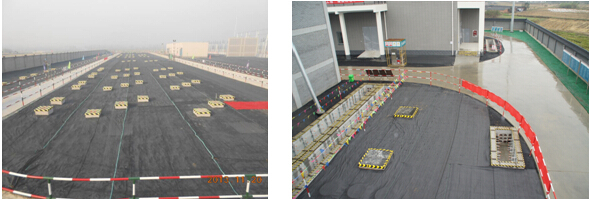

2、首层道路施工前策划预埋管。

3、围墙与道路之间平整好后,采用绿色塑料地毯覆盖、固定。

4、塔吊基础不得有积水;进场前,要出新;负荷电缆用瓷瓶固定;周边设置围栏;开关箱固定在围栏上;塔吊旋转臂扶手栏杆上悬挂“常嘉建设”四个字块(规格:0.6*0.9米、蓝底白字)。

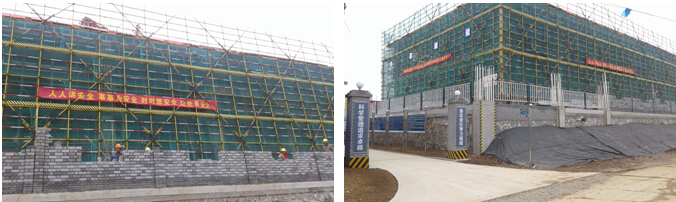

5、脚手架按方案搭设:

1)剪刀撑与地面夹角45-60度,人工刷黄/黑相间油漆、间距50公分(相间处要整齐),剪刀撑下要与地面紧接触(到底)、上要到顶,两管搭接不小于1米、3个扣件、管头露出10公分(大、小横杆管头均露出10公分),所有剪刀撑都要固定在立杆上。

2)每步间的两道防护栏杆,人工刷红/白相间油漆、间距50公分(相间处要整齐),每步间距为1.8米,下道防护栏杆与操作层间距为60公分,上、下两道防护栏杆间距也为60公分。

3)大、小横杆为黄色,连墙件(拉锚)为红色,扣件建议为蓝色。所有油漆采购“光辉”牌油漆。

4)人行上下斜坡通道与脚手架同步搭建,斜坡通道采用黑色模板钉制踏步、踏步上三边刷黄线,踏步两侧18公分的踢脚板内侧刷黄色、外侧刷黄/黑相间色(脚手架操作层、四个大角垂直方向踢脚板相同)。

5)操作层脚手板采用钢丝网片(绿色环保、重复使用)。

6)脚手架基础硬化,四周有排水沟。

7)脚手架搭设完成后,朝向马路立面上悬挂“常嘉建设”四个大字块(规格:1.2*1.8米、蓝底白字)

6、模架(含髙支模架)搭设:

1)先弹线(立杆间距要小于方案中的尺寸)。

2)钢管出新,刷土红色防锈底漆。

3)扫地杆、水平剪刀撑、垂直剪刀撑同步搭建,严禁后补。

4)扣件紧度要满足方案要求

5)髙支模架要与混凝土柱上、中、下三道硬性连接(先浇柱)。

7、临边洞口防护与封堵:

1)临边防护采用硬质防护栏杆(与基坑周边防护栏杆相同)。

2)所有预留洞口均要封盖,洞口浇筑时的木方,拆模时不要拆除,用于固定盖板;盖板刷45度黄/黑色油漆,单色宽度10公分、盖板的中间位置喷字(防护设施 严禁挪用)和编号。

3)大于1米的洞口不仅封盖,周边还要搭设防护栏杆。

现场内选择适当位置,临时围挡作为材料临时堆放区,有灭火器和标识牌。

七、绿色环保:

1、利用废旧模板,进行成品保护、小洞口封堵(节材)。

2、集中收集雨水经三级沉淀后,绿化、冲洗车辆(包括冲洗平台)、冲洗场地和道路(节水)。

3、所有的水龙头均采用感应式水龙头(节水)。

4、使用太阳能照明和节能灯具、宿舍安装限流器节能。

5、淋浴房采用太阳能热水器供水(节能)。

6、现场裸土部分用网覆盖,控制扬尘。

7、制作洒水车,道路上洒水,保持湿润,降低粉尘。

8、黄砂、石子分类入池存放,并用网覆盖,控制扬尘。

9、砂轮切割机制作防尘罩,降低粉尘。

10、搅拌站、木工加工间进行全封闭,降低噪声污染和控制扬尘。

11、电焊机作业制作遮光板,防止光污染。

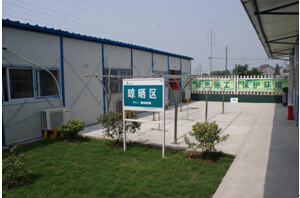

12、设置茶水、吸烟休息亭(安装电子显示屏每日安全施工交底,或单独设立“宣讲台”)。

八、图牌:

1、业主的工程概况、项目管理目标、项目管理、安全生产纪律、三级及以上风险分布、标准工艺、质量通病防治、安全通病防治、总平图、应急救援图等图牌,规格按业主要求制作。

2、项目部的图牌(规格同上)有:企业简介、业绩展示、绿色施工公示、绿色施工管理、口袋书宣传、安全施工动漫图片宣传等。

3、项目部岗位责任制、各项管理组织机构、管理制度。

4、农民工学校内的图牌。

5、所有设备的操作规程、落实责任人,完好机械牌、材料标识牌。

6、总配房(柜)、分配箱、开关箱标识牌,分类编号;所有的接地统一编号、接地电阻测试记录牌。

7、办公区、生活区、加工区,各区域牌(落实责任人)和区域平面布置图(规格90*60公分)。

8、办公区、生活区外墙面上的宣传牌。

9、灭火器箱的标牌、统一编号。

10、所有的安全警示牌,根据悬挂的部位、警示的内容,可几块制作在一起(做成一大块),颜色排列顺序为:黄、红、蓝、绿。

11、安全文明亮点展示牌等。
